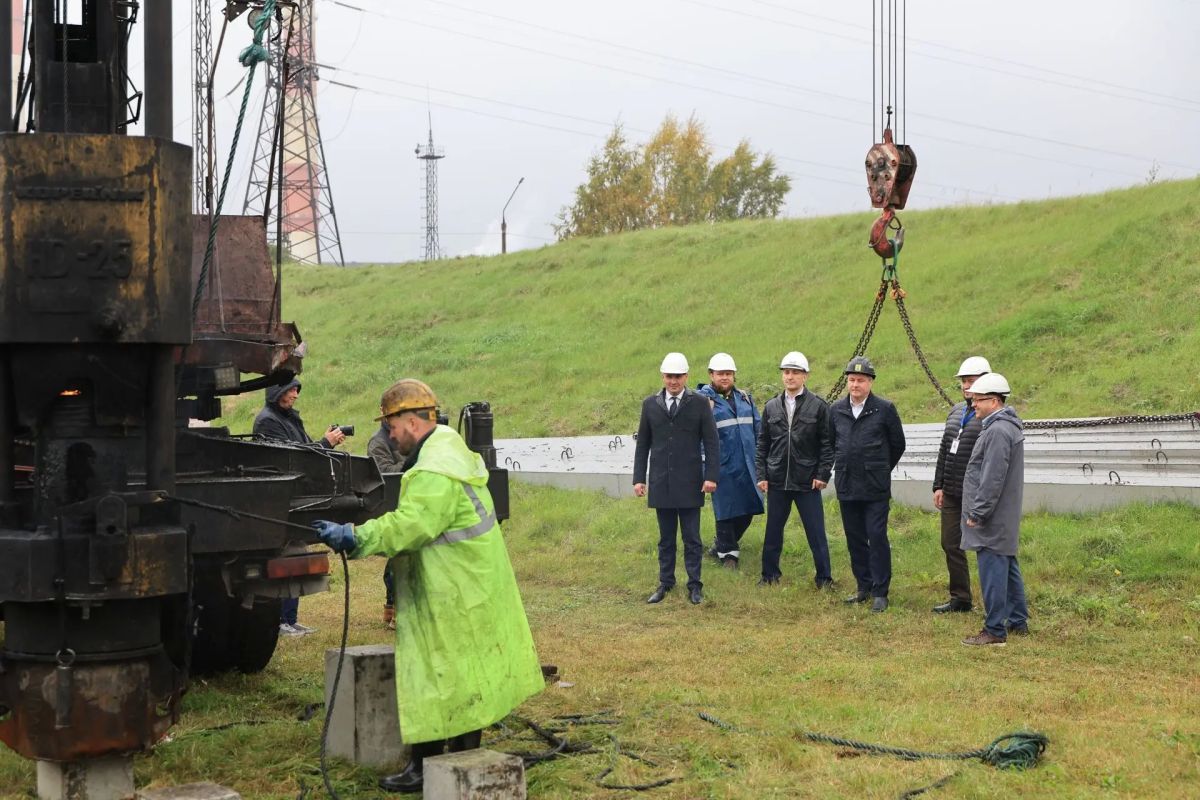

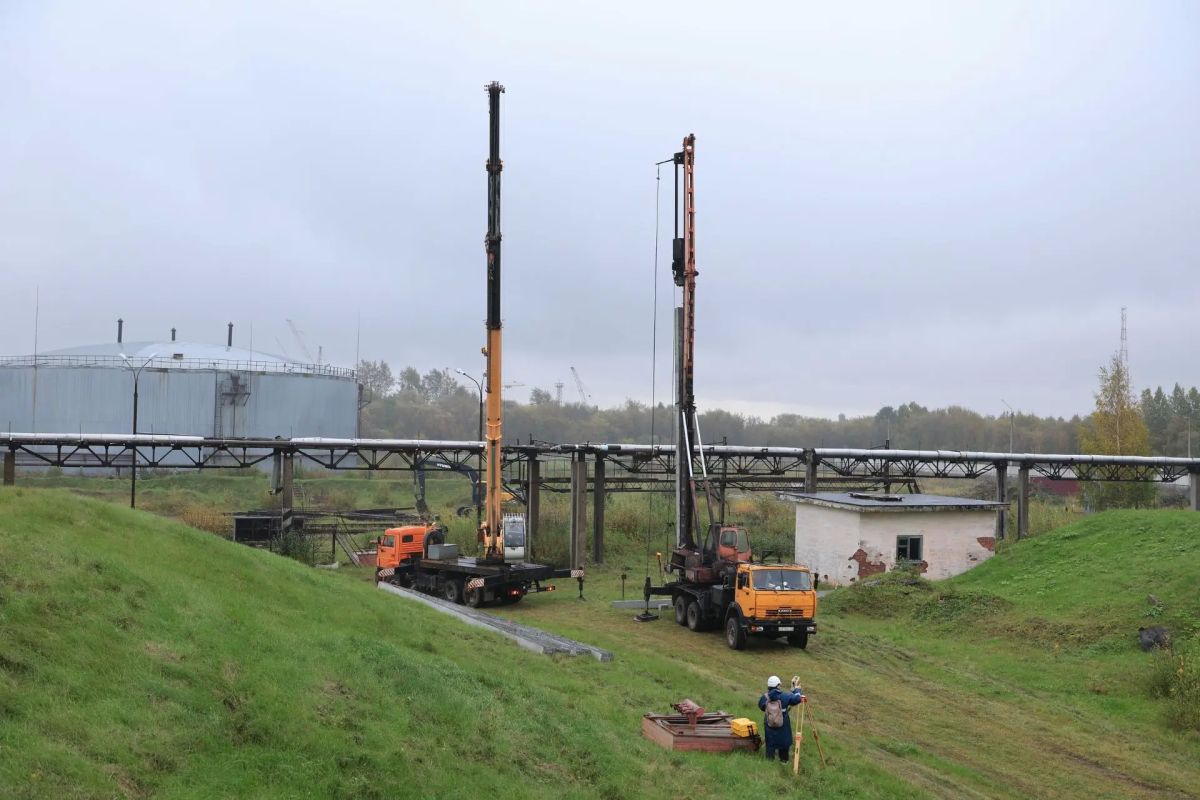

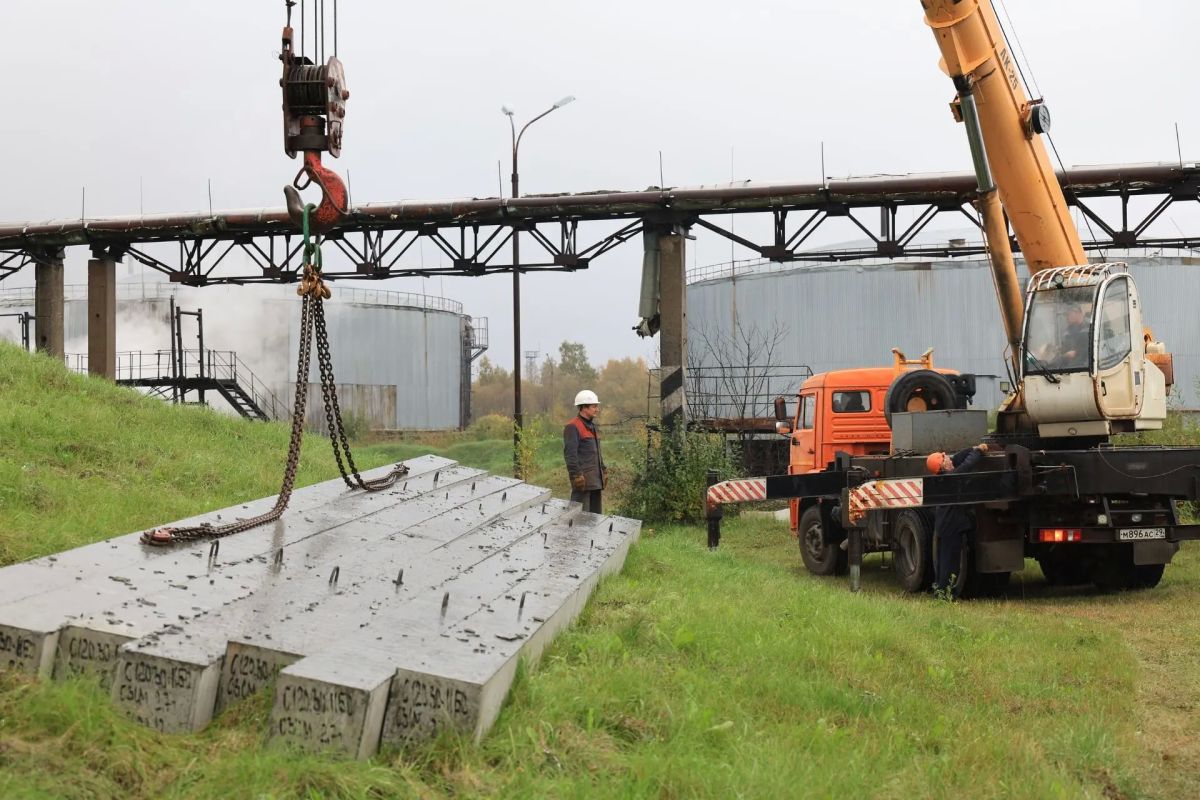

Сегодня стартовал активный этап строительства 4-го вывода от Архангельской ТЭЦ - забита первая свая.
С министром строительства и архитектуры Архангельской области Владимиром Полежаевым и директором по развитию ТГК-2 Дмитрием Тулуниным обсудили проект стоимостью более 2 млрд руб.
Для города это принципиальное решение: застраиваются центр, Майская Горка и Варавино-Фактория, а новая магистраль обеспечит подключение новостроек к теплоснабжению на 10 лет вперёд. Повысится надёжность теплоснабжения, сократятся аварии и отключения, появится возможность капремонта теплотрассы вдоль пр. Дзержинского.
Протяжённость магистрали – почти 5 км от ТЭЦ до привокзального района. В этом году построят два первых участка на территории ТЭЦ, завершение - в 2028 году. Трасса-тысячник надземная, из современных труб с заводской изоляцией: такие сети служат безаварийно 50–70 лет.
Проект включён правительством региона в план развития агломерации, администрация города оперативно предоставила земельные участки.
