Новая газовая котельная «Центральная» в Няндоме – один из тех объектов, где сейчас особенно важны темп работ и соблюдение графика.

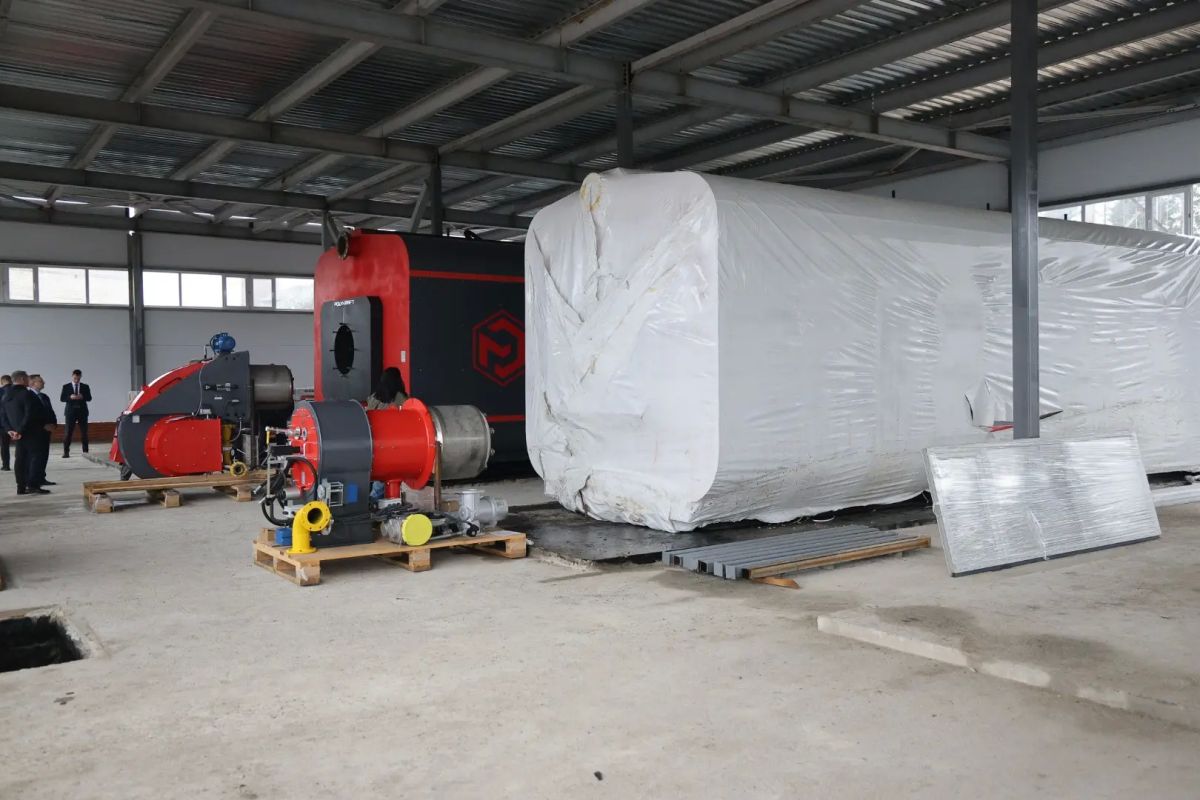

Сейчас готовность – 51 процент: возведен каркас, смонтированы стеновые панели, установлены три из четырех котлов, к площадке подведен газ.
В ноябре объект должен выйти на пусконаладочные работы, ввод в эксплуатацию запланирован на май 2027 года.
После запуска «Центральной» сможем отказаться от старых угольных котельных и перейти на природный газ. Это более надежная и современная система теплоснабжения, меньше проблем с доставкой топлива и лучше экологическая ситуация.
Одновременно продолжается реконструкция тепловых сетей – уже смонтировано 2,2 километра из 2,9. А щеповая котельная №203 и сети от нее уже построены.
Модернизацию теплоснабжения Няндомы обязательно доведем до конца – это напрямую касается качества жизни людей.
